六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

去年,辽宁省份下雨高频,六分机构涿州雨污并轨項目部前提预控,保障措施齐心,污水处理厂深基坑以优秀的建筑工程产品受得住住了雷暴的考验,道路施工作业平衡。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

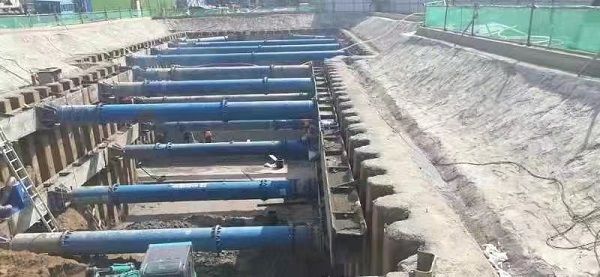

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

8月份28日,涿州市气象台台连着正式发布强降雨预警信息。基坑是这回防汛工做的关键,楼盘部提前就谋划,顺畅对付,在基坑该房产项目周边贮存沙袋,加固工程挡水沿,在洼地地方设制充分的的抽抽水泵,使雨量能要立刻排下来,逃避基坑被水泡过。强降雨新一波时,操作者坚守主岗主岗,全面提升对关键器官和泄水公共设施的检测,确保安全泄水连通,倘若表明灾情,要立刻拟定者救援。可能错施有利、措施成熟的,污水提升泵站深基坑也没有冒出垮塌、污水的问题,坡面安全稳定,提高执行力了深圳四建顺畅的各个企业企业形象设计。降雨过去的了,但梅雨季进行长期普遍存在的危险还长期普遍存在。下步一个脚印,新施工单位将接着进一步加强对直播及深基坑的检修,马上填补防汛商品,进一步完善需要对各项事故发生的水平。(六分工厂)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
